6月4日中央廣播電視總臺《新聞聯播》聚焦報道各地扎實推進一批重大工程建設
我國在建單體最大的光熱儲多能互補項目
取得新進展
中廣核德令哈100萬千瓦光熱儲一體化項目
完成鏡場定日鏡安裝
目前進入設備調試階段
該項目全部建成后
每年可輸送18億度清潔電力
↓↓↓

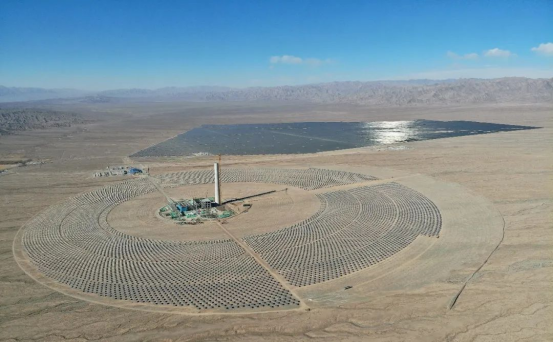

中廣核德令哈100萬千瓦光熱儲一體化項目位于青海省德令哈市西出口光伏(光熱)產業園區。項目采用光伏發電與塔式光熱熔鹽儲能相結合的技術,總裝機容量100萬千瓦,其中包含光伏發電80萬千瓦、光熱熔鹽儲能發電20萬千瓦、并配置10萬千瓦光伏棄電加熱存儲裝置,滿足青海省“日間棄電、夜間外購”的電網特性,符合“調峰型”儲能電站要求。
該項目于2023年10月份開工建設,2024年12月80萬千瓦光伏發電并網投運,20萬千瓦塔式光熱項目預計將于2025年底投運。項目全部建成投產后,將實現大規模光伏、光熱、儲能協同發電技術的科技創新與工程示范驗證,預計年上網電量可達18億千瓦時,等效節約標煤消耗約55萬噸,減排二氧化碳約130萬噸,對增強青海省新能源調峰、儲能容量,提高電力系統穩定性和供電質量,促進地區生態環境改善、綠色低碳價值創造和經濟社會發展具有顯著效益。
